川崎市麻生区王禅寺東5 モデルハウス
エリア別|すべて
モデルハウス外観。地下車庫付。
もともと大谷石の擁壁でしたが、地下車庫を新設し、大谷石部分をグラスファイバーで覆い塗装を施しました。
地下車庫の上部スペース。
下り畳のベンチを置き、前庭として利用できます。
玄関と玄関ホール。約5帖のスペースを取りました。
玄関正面に階段室を。
一般的に階段下は収納にするケースが多いですが、今回は玄関正面と言う事もありギャラリースペースに。
ギャラリーコーナーは玄関と同じ高さで、下に間接照明を埋め込んでいます。
玄関框の下に間接照明を埋め込みました。
廊下よりリビングに入る建具は最近人気のパナソニック・クラフトレーベルを採用。
クラシカルなデザインの3枚扉です。
階段下収納。内部にベンガラ色の壁紙を貼ってみました。
この色がなかなか好評でした。
玄関脇にあるトイレ。
ここではパナソニック・アラウーノを使用しています。
写真には入っていませんが、手前に手洗いもあります。
壁は青系の北欧デザインを採用。
キッチンスペース。
一般的にこのサイズのキッチン(2550mm)はどちらかの端に壁が来ますが、今回はアイランドキッチンに。
これは構造にテクノストラクチャーを採用したからです。
(一般的な構造は壁と壁の間が3600mmですが、こちらは4500mmあるので、アイランドキッチンが納まります)
キッチンはフルフラットを採用しています。
収納自体は弊社仕様のキッチンと同じ容量です。(仕様には食器洗い乾燥機が付きます)
キッチンはリビング入口の建具クラフトレーベルと合わせたカラーにしています。
キッチンよりリビングスペースを見る。
キッチンの背面部分。一般的にはカップボードを置くスペースですが、今回はオリジナルカウンターを作成。
キッチンの後ろにお子様が勉強出来るスペースも設けてみました。
カウンター上部の収納ボックスもオリジナルで、内部に壁と同じ素材のモザイクタイルを貼りました。
ガスコンロはカウンターの色に合わせクリアカラートップのホワイト色を採用。
リビングよりキッチンスペースを見る。左には畳コーナー。
ダイニングスペースとリビング。テレビ背面の壁はLIXILエコカラットを使用しました。
こちらはパナソニック・畳ヶ丘を使用。3帖分全てが収納となっています。
畳コーナーの壁紙は手漉きの越前和紙クロスを使用(えちぜん和思工房)。越前和紙は調湿性、化学物質の吸着などの性能を兼ね備えています。
畳コーナーの一面は吊収納(キュビオス)を設置し、収納下部は間接照明を当て、ギャラリーコーナーとして使用できます。
ウッドデッキよりリビング方向を見る。
夜のウッドデッキ。こちらに座って軽く飲むのもいいですね。
リビングで使用した掃出し窓は2枚の障子部分が全て開放できるサッシになっています。
ウッドデッキは樹脂製なので塗り替えなどの要らないメンテナンスフリー商材です。
1階にある洗面脱衣室。
白基調の空間にエメラルドグリーンのアクセントが映えています。
W900の洗面化粧台シーライン。脇にW300の収納棚を設置しました。
洗面脱衣室の天井には電動タイプの物干し「ほし姫さま」とナノイー発生器を設置。
花粉症の方や雨の日にとても重宝します。
ユニットバスはパナソニック・FZシリーズ。照明はライン照明を選定しました。
階段。踏み板はナチュラル色、蹴込み板、側板はホワイト系を使用しました。
階段側面の壁紙はデニム素材の壁紙を使用。
2階廊下に設けた洗面化粧台。
このようなスペースが2階にあるととても便利です。
側面の壁厚を利用したニッチを設置しました。
2階0.75帖のトイレ。TOTOのZJシリーズです。
2階書斎。こじんまりしたスペースですが、椅子に座って全て完結できる大きさです。
正面の壁はシステムウォールを設置しました。
廊下に面した半帖の収納。
6帖洋室。子供部屋を想定し、壁紙をピンク系にしました。
こちらの天井はテクノストラクチャーの構造が見えるように開けてあります。
2階洋室①と②.6帖と8帖の広さですが、間仕切り壁をわざと開放し、ワンルームにしています。
子供部屋及び主寝室を想定し、将来的に間仕切り壁を設置して仕切れるように配線等を工夫しています。
グレーやグリーンの壁は「黒板クロス」と言う商材で、黒板代わりに使う事が可能です。
主寝室に隣接した、ウォークインクロゼット。3帖の広さにシステム収納を設置。
右側の壁にも棚を設置できますが、持ち込みの家具を置くのもいいかもしれません。
出幅が1800mmサイズのベランダ。
こちらは一般サイズ(出幅900mm)のベランダ。壁に物干しを取り付けています。
建築中レポート
- 1. 2017年11月17日
-
解体工事
- 2. 2018年04月01日
-
歩道切り下げ工事
- 3. 2018年04月09日
-
地下車庫工事
遣り方工事
- 4. 2018年05月10日
-
地下車庫工事
- 5. 2018年05月11日
-
地下車庫工事
- 6. 2018年05月14日
-
地下車庫工事・捨てコンクリート打設
地下車庫の捨てコンクリートを打設しました
- 7. 2018年05月17日
-
地下車庫工事・配筋工事
- 8. 2018年05月25日
-
地下車庫工事
- 9. 2018年05月28日
-
地下車庫工事
- 10. 2018年05月31日
-
地下車庫工事 コンクリート打設
- 11. 2018年06月15日
-
地下車庫工事 完成
- 12. 2019年03月26日
-
基礎工事
砕石、転圧、防湿シート施工
- 13. 2019年03月29日
-
基礎工事
本日、この後基礎配筋検査を受けます。
- 14. 2019年03月30日
-
JIO配筋検査
JIO(日本住宅保証検査機構)の配筋検査を受けました。特に指摘される事も無く、適合しました。
- 15. 2019年03月31日
-
基礎工事
- 16. 2019年04月01日
-
基礎工事
- 17. 2019年04月11日
-
基礎工事
型枠撤去
- 18. 2019年04月15日
-
水道工事
内部先行配管
- 19. 2019年04月19日
-
木工事
基礎パッキン施工
- 20. 2019年04月20日
-
木工事
土台敷き
- 21. 2019年04月20日
-
木工事
- 22. 2019年04月20日
-
木工事
- 23. 2019年04月21日
-

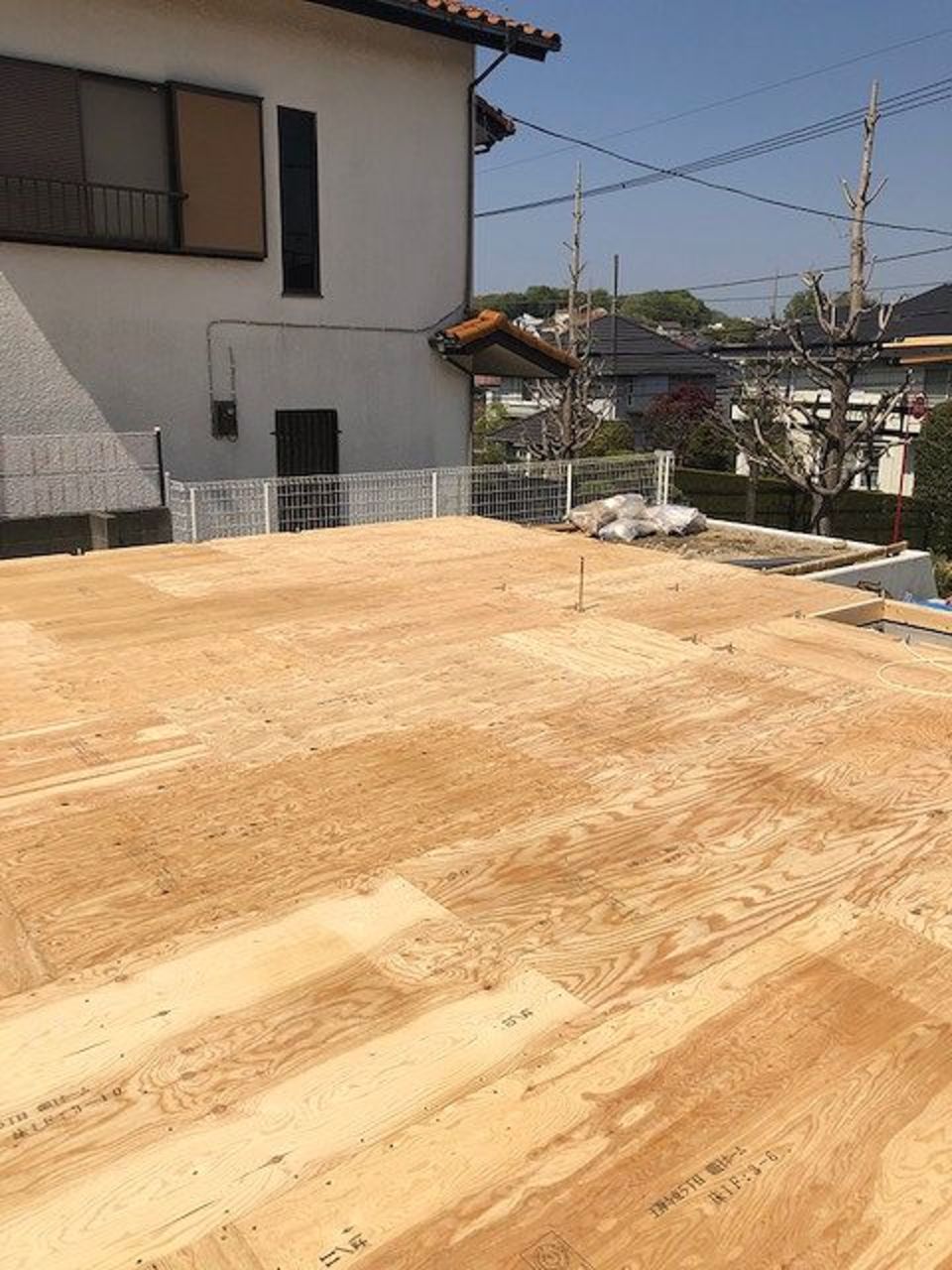

木工事
床版施工後
- 24. 2019年04月23日
-
仮設工事
足場を架設しました。
- 25. 2019年04月24日
-
木工事
上棟
- 26. 2019年04月24日
-
木工事
- 27. 2019年04月24日
-
木工事
2階梁組み。テクノビームを組み立てていきます。

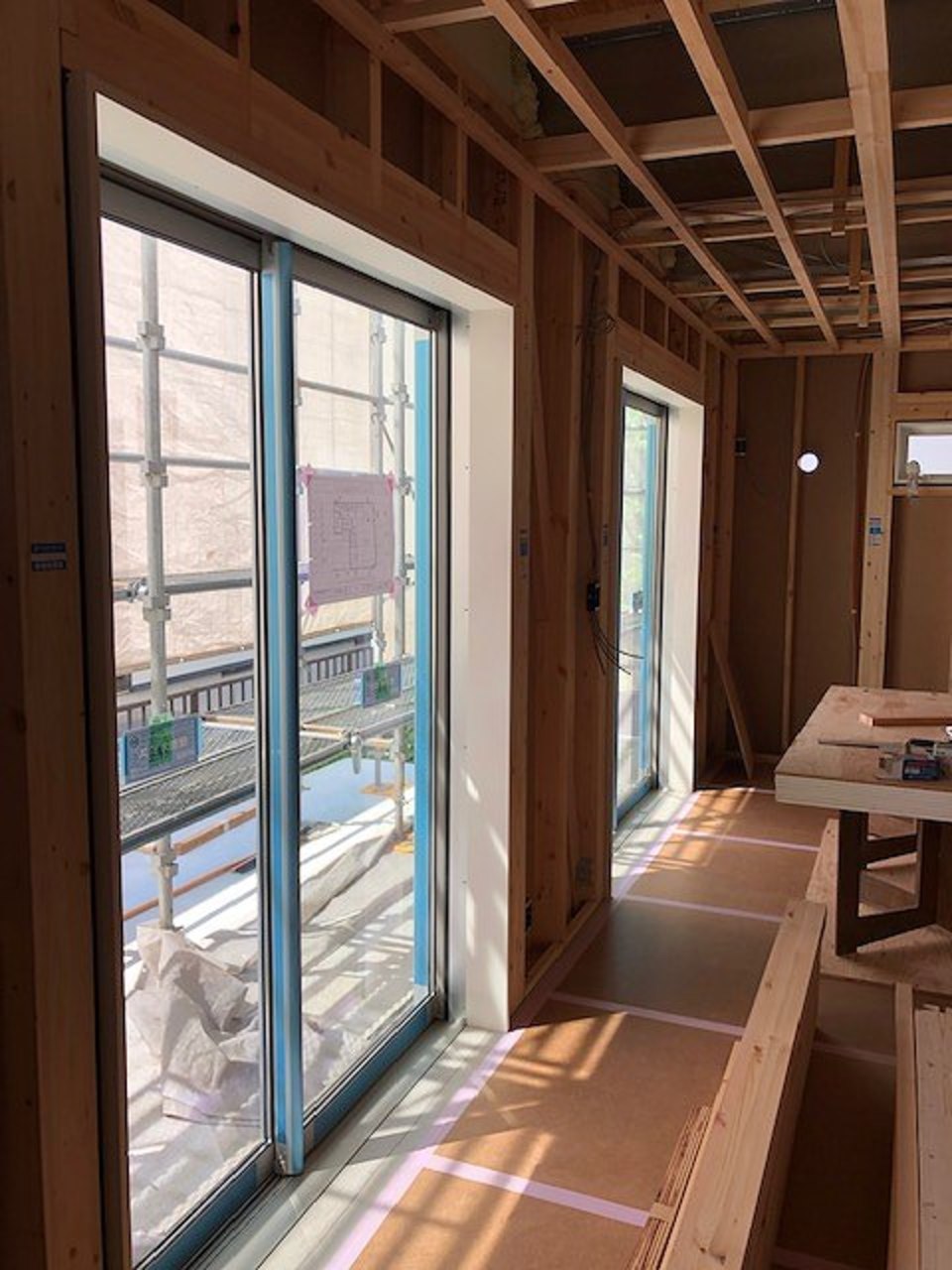

- 28. 2019年04月26日
-
木工事
屋根下地(野地板)を施工しました。
- 29. 2019年04月26日
-
木工事
野地板を小屋裏側から見たところ。束(柱)の上に母屋材が乗り、その上に垂木(斜めの材)、野地板を施工していきます。テクノストラクチャー工法。
- 30. 2019年04月27日
-
外装工事
屋根防水工事。アスファルトルーフィングで防水工事を行いました。
- 31. 2019年04月28日
-
木工事
- 32. 2019年05月09日
-
防蟻工事
土台及び地上1mまでの木部、基礎周りの防蟻処理を行いました。
- 33. 2019年05月09日
-
防蟻工事
- 34. 2019年05月11日
-
JIO構造躯体検査&テクノストラクチャー躯体検査
JIOによる構造躯体検査及びテクノストラクチャー躯体検査を受けました。
- 35. 2019年05月12日
-
防水工事
ベランダのFRP防水工事が完了しました。
- 36. 2019年05月13日
-

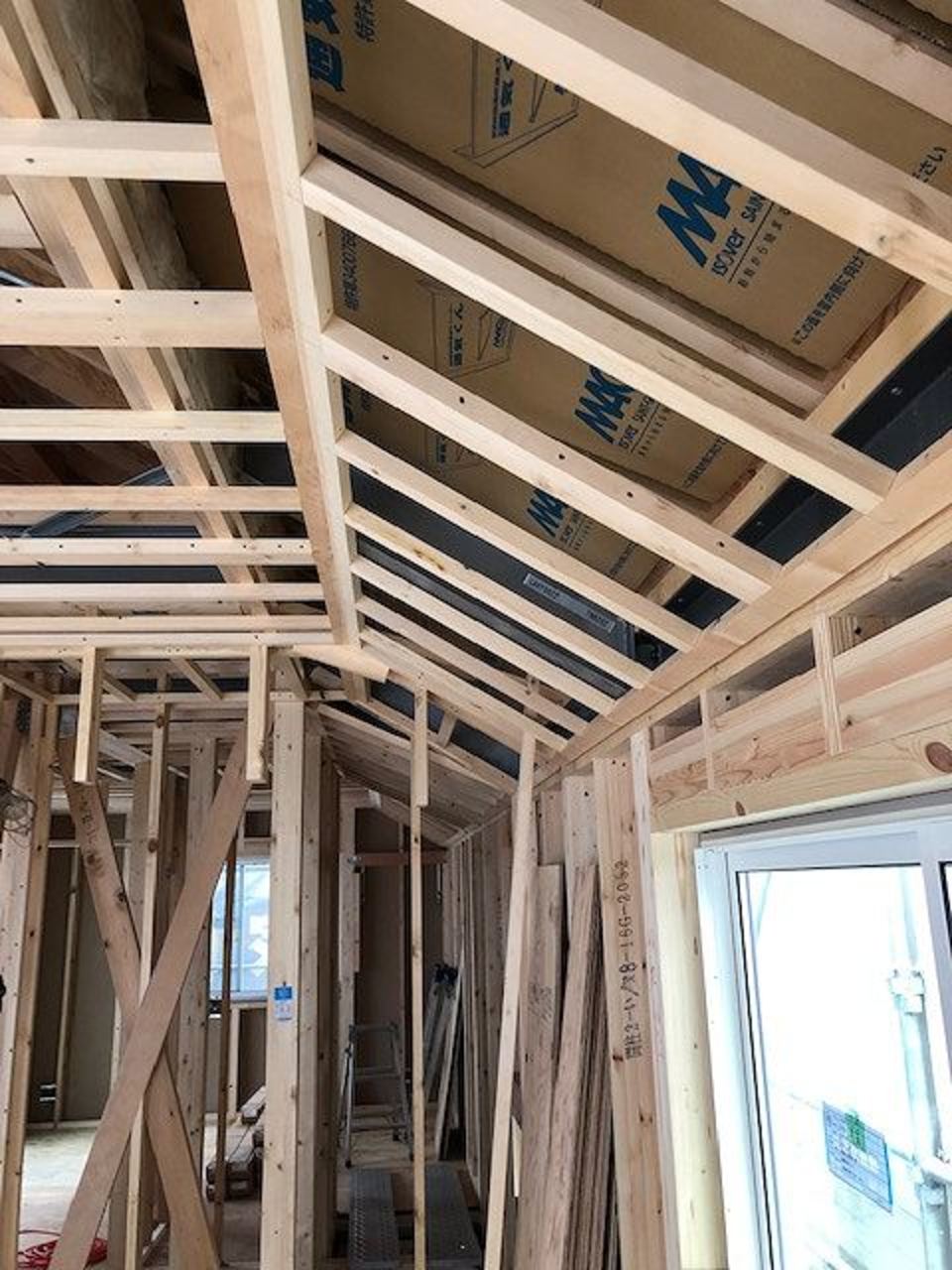

木工事
天井下地の骨組みとテクノビームは吊木で支えています。
- 37. 2019年05月13日
-
外装工事
外装防水工事。サイディング施工前に防水シートで建物を包みます。
- 38. 2019年05月14日
-
木工事
2階部分の天井下地工事です。

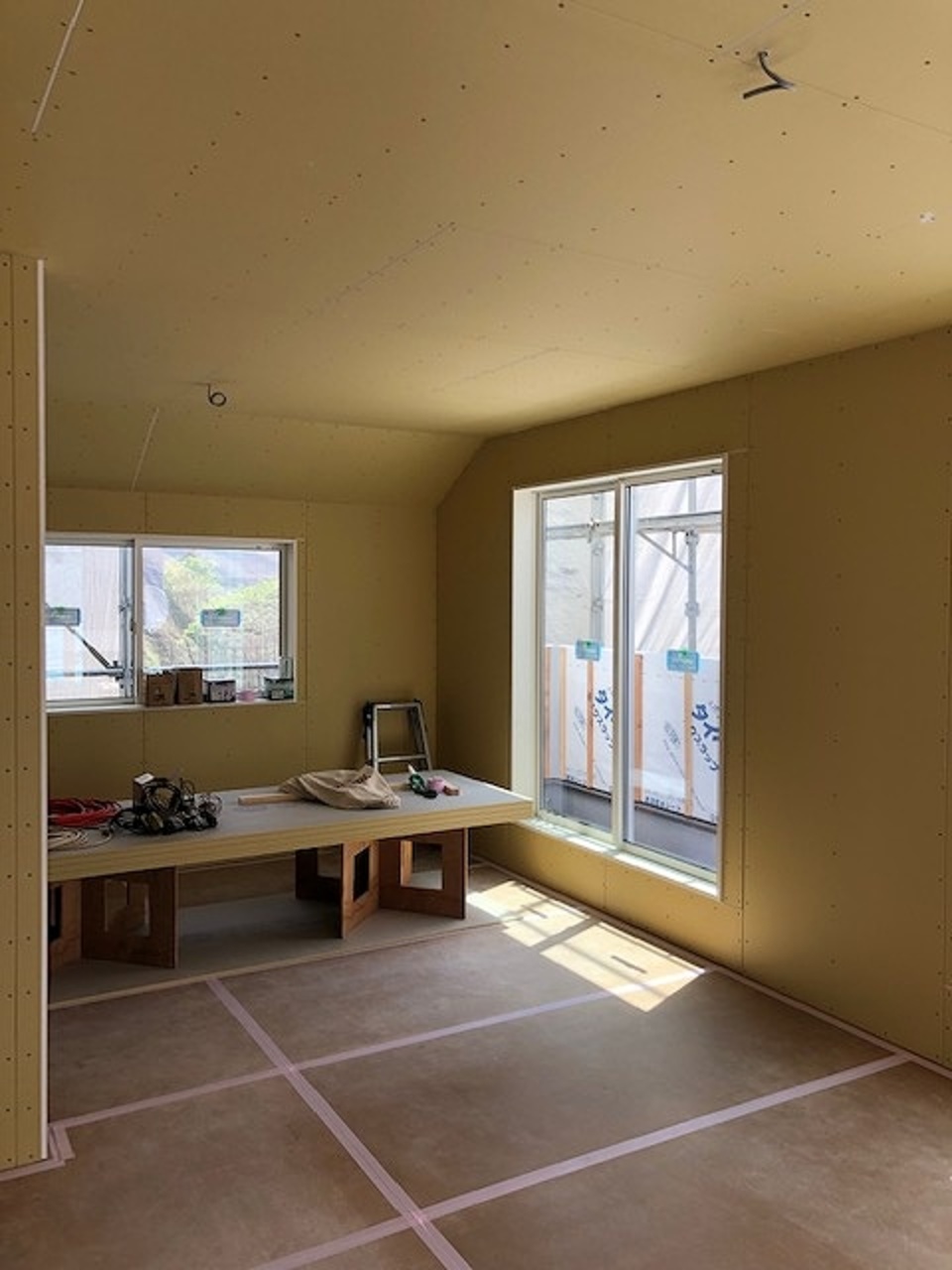

- 39. 2019年05月15日
-
木工事

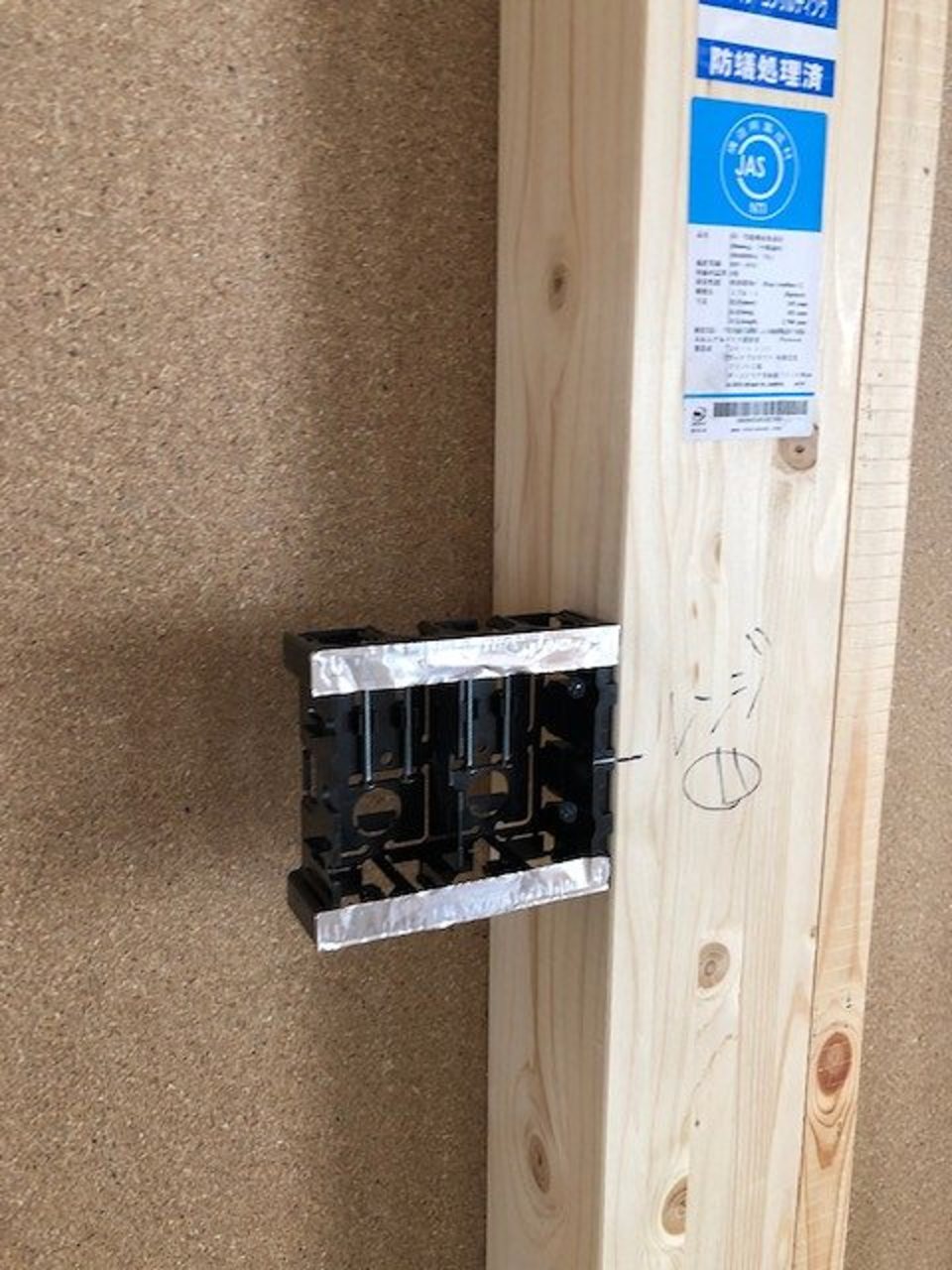

北側斜線の関係で母屋下がりになっている屋根に使用しています。
- 40. 2019年05月16日
-

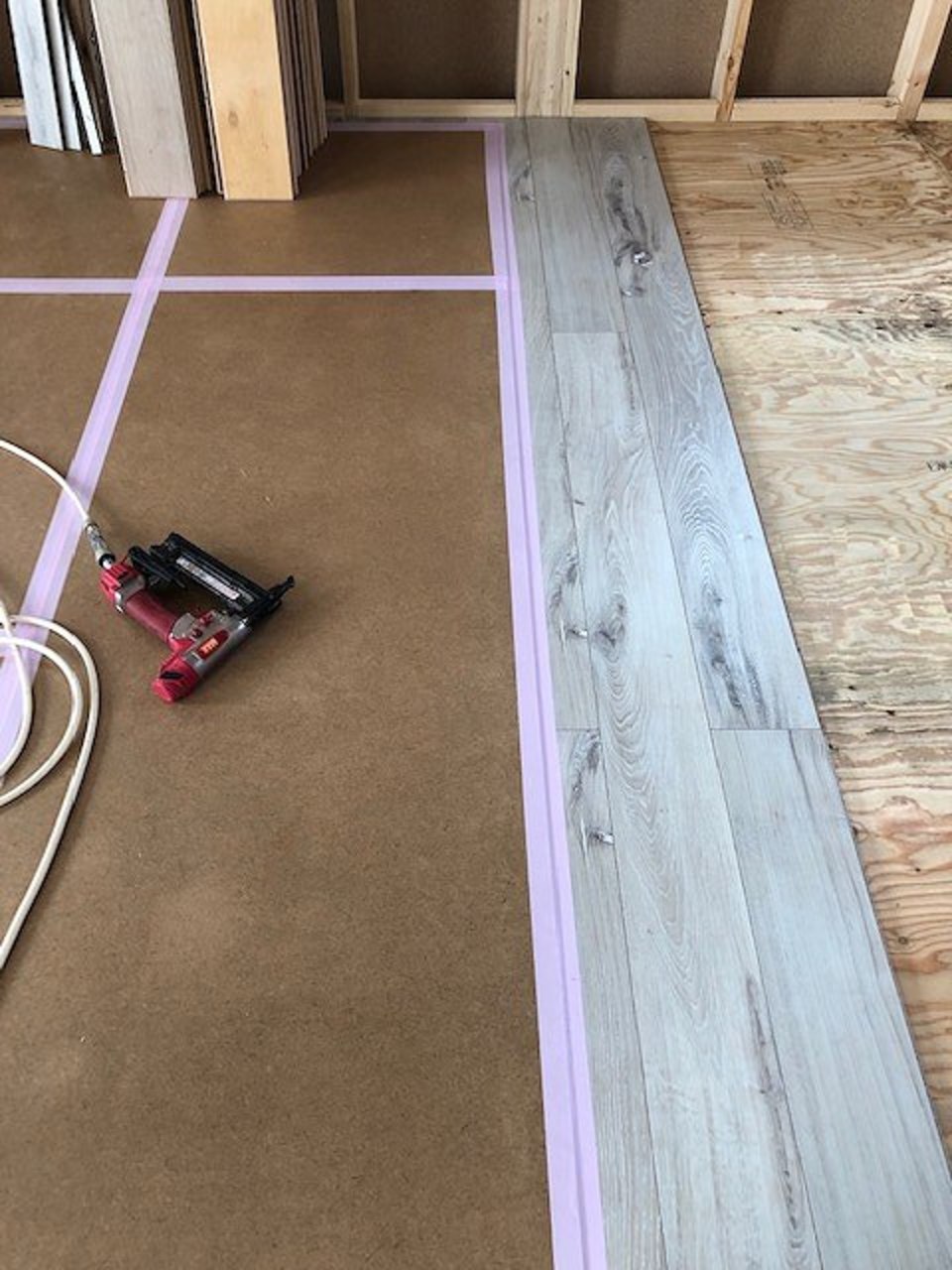

木工事
今回床材にはパナソニック・アーキスペック「ホワイトオーク柄」を採用しました。
- 41. 2019年05月17日
-
木工事
窓上下地施工。カーテンレールを取り付けられるように窓上150mmほどの下地を入れておきます。
- 42. 2019年05月18日
-
木工事
2階フローリング施工。2階は新柄「カームチェリー」を取り入れました。
- 43. 2019年05月20日
-
外装工事
屋根の色はコロニアルグラッサ(グラスブラウン)です。太陽の下で見るとかなりオレンジに近い色です。
- 44. 2019年05月21日
-
木工事
インターフォン用のニッチ下地作成。
- 45. 2019年05月22日
-
木工事
窓枠取付工事。
- 46. 2019年05月23日
-
電気工事
分電盤付近の配線の様子。
- 47. 2019年05月24日
-
電気工事
換気扇ダクト工事。
- 48. 2019年05月27日
-

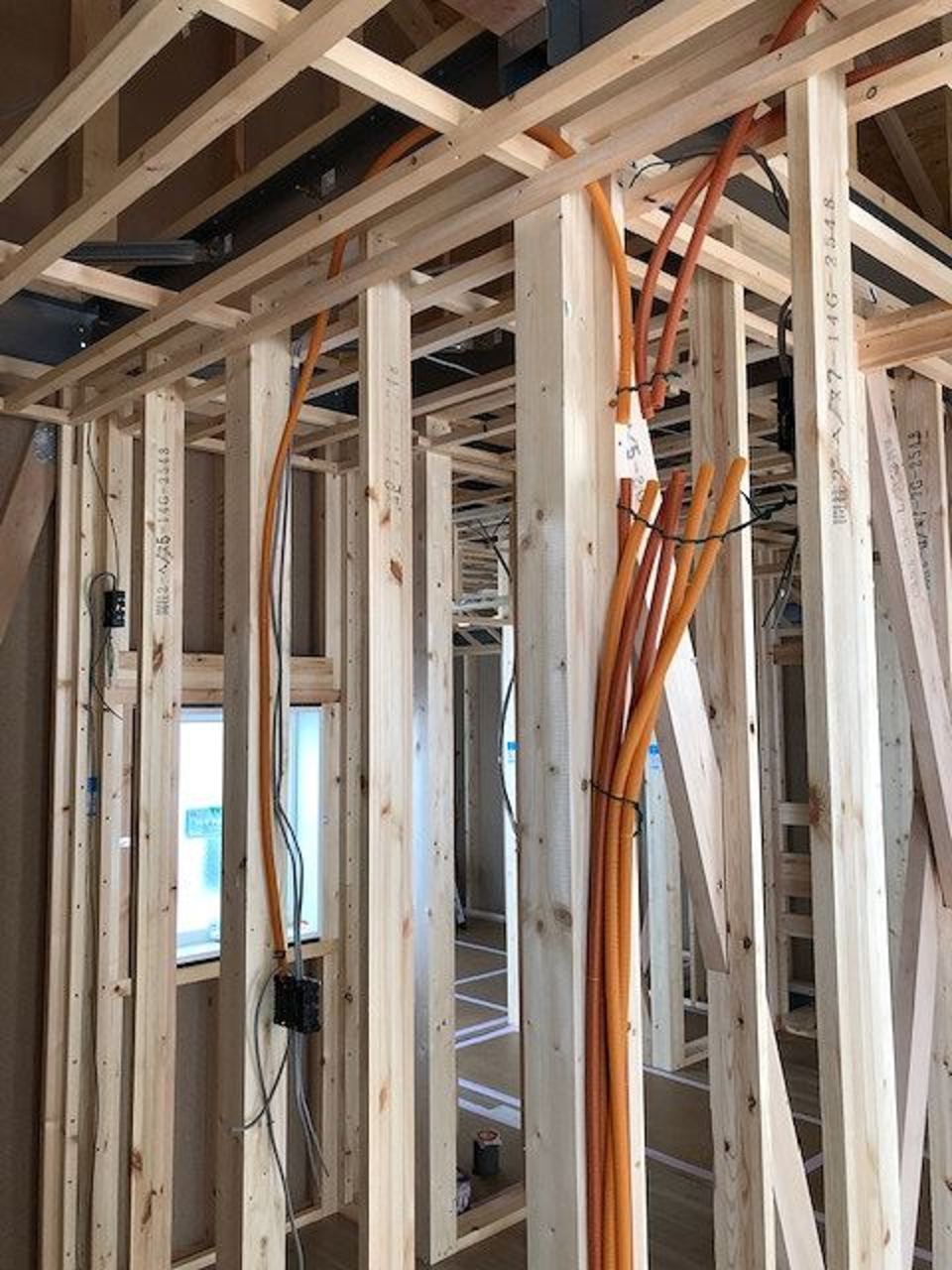

電気工事
CD管施工。各部屋に通した空の配管をウォークインクロゼットの棚の上に集めています。
- 49. 2019年05月29日
-
木工事
2階断熱材施工中。
- 50. 2019年05月30日
-
木工事

1階断熱材施工中。
- 51. 2019年05月31日
-
外装工事
ベランダ、通気胴縁施工完了しました。この上にサイディングを取付、胴縁間で空気の流れを確保します。
- 52. 2019年05月31日
-
木工事
書斎、壁下地施工。後ほど、棚やカウンターを取り付ける為の下地となります。
- 53. 2019年06月01日
-
外装工事
外壁は通気胴縁の上に留められた横桟のところまで貼り上げます。この横桟と屋根の出の部分で軒天を収めます。この軒天には、通気口を設け、壁内を通って来た空気を外へと循環させます。
- 54. 2019年06月03日
-
木工事
収納内部は一部壁ボードが施工されていないので、断熱材が見えていますね。使用している断熱材は旭ファイバーグラス製次世代省エネ基準対応のアクリアネクストです。
- 55. 2019年06月25日
-
木工事
大工工事もそろそろ終盤です。
- 56. 2019年06月28日
-
木工事
畳コーナーに「畳ヶ丘」を施工中。
- 57. 2019年07月11日
-
足場撤去
ようやく足場が取れスッキリしました。
- 58. 2019年08月03日
-
内装工事
- 59. 2019年08月07日
-
内装工事
2階洋室天井クロス施工
- 60. 2019年08月10日
-
内装工事
階段の壁にデニムクロス(岡山・モモタロウデニム)を施工しました。
- 61. 2019年08月16日
-
内装工事
2階洋室、黒板クロスの施工が終わりました。
- 62. 2019年08月18日
-
内装工事
畳コーナーに使った手漉きの越前和紙クロスは、一般的なクロスと違い、わざと重ね貼りをします。この質感もとても面白いです。
- 63. 2019年08月28日
-
電気工事
ナノイー施工
- 64. 2019年08月30日
-
電気工事
照明が点くようになりました。
- 65. 2019年09月13日
-
外装工事
擁壁大谷石補強工事及び左官工事
- 66. 2019年09月27日
-
左官工事
- 67. 2019年10月08日
-
タイル工事
- 68. 2019年10月09日
-
設備工事
洗面脱衣室、天井収納型物干し「ほし姫さま」の動作確認を行いました。
- 69. 2019年10月28日
-
ハウスクリーニング後

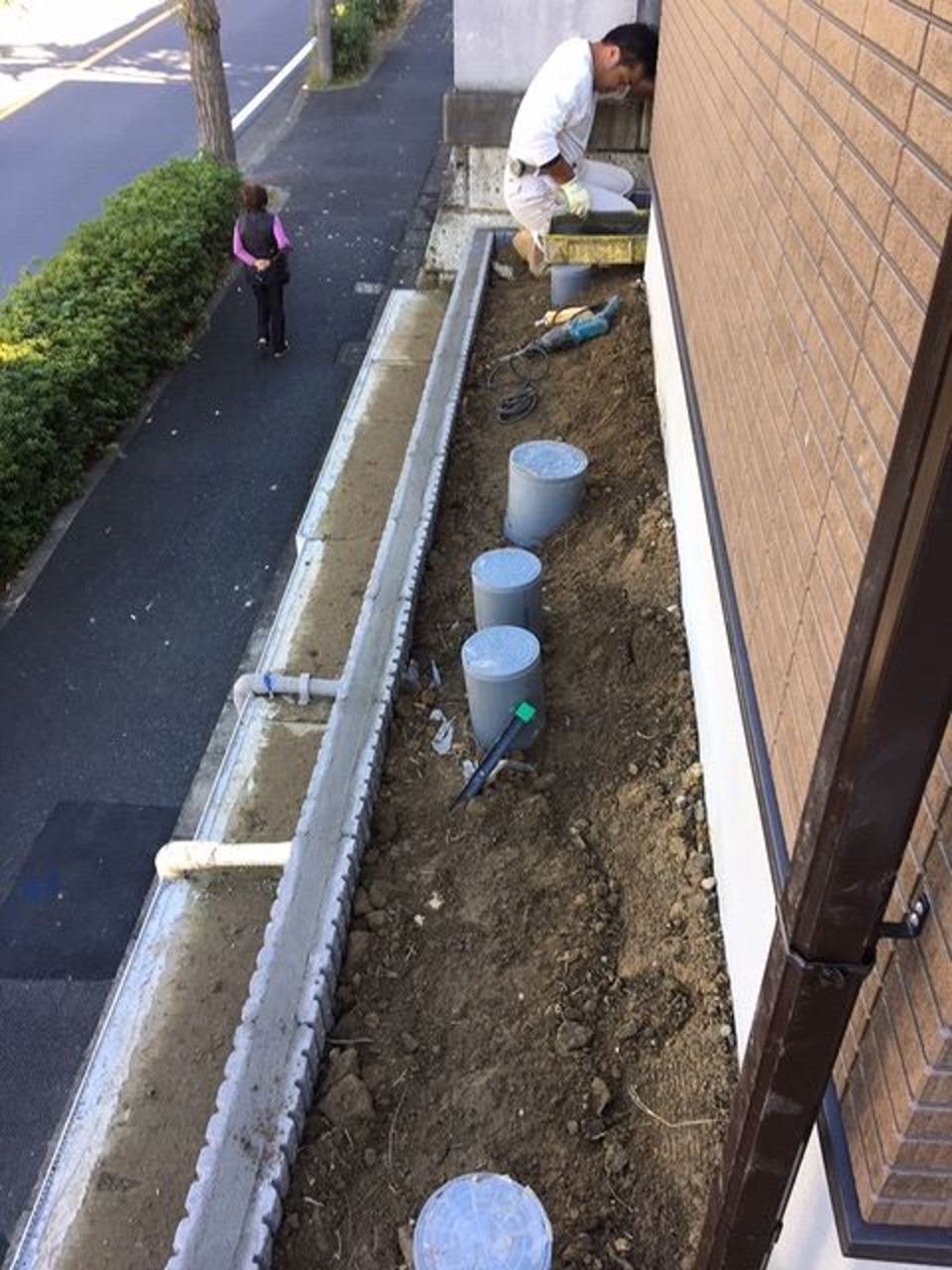

- 70. 2019年11月14日
-
外構工事
- 71. 2019年12月06日
-
外構工事
- 72. 2019年12月13日
-
外構工事
- 73. 2019年12月19日
-
インテリア関係
造花を作っていただきました。
- 74. 2019年12月20日
-
外構工事
ウッドデッキ完成しました。
- 75. 2019年12月23日
-
外構工事
フェンス取付
- 76. 2019年12月23日
-
外構工事
